內蒙古科碩新材料科技有限公司年產20000噸農藥中間體項目建設一期項目進度報道

瀏覽人數:20275 A+ A-

內蒙古科碩新材料科技有限公司年產20000噸農藥中間體項目位于內蒙古烏海市海南區烏海經濟開發區海南工業區,占地約210畝,建筑面積74402.44平方米。項目由內蒙古科碩新材料科技有限公司投資建設、中國化學工程第三建設有限公司設計、成都交大工程建設集團有限公司內蒙古直屬分公司監理、內蒙古路通建安公路工程有限責任公司土建施工、內蒙古啟安消防工程有限公司消防施工、內蒙古工大華遠工程技術有限公司科研編制、阿拉善盟環境保護科學研究所負責環評、內蒙古匯安安全技術有限公司負責安評。


作為自治區重點項目之一,該項目從籌備期就備受各級領導的關注。項目建設分三期進行,計劃2024年完成全部建設內容。目前一期項目工程已于2019年3月初開始動土,計劃6月實施安裝,11月開始投產。一期主要建設內容為:2000t/a 4,6-二甲氧基-2-甲磺酰基嘧啶生產線、800t/a N-(4-氟苯基)-2-羥基-N-異丙基乙酰胺生產線和1000t/a 2-甲磺酰基-5-(三氟甲基)-1,3,4-噻二唑生產線等。達產后預計年產值數億元。


為確保項目保質、保量如期完成建設,內蒙古科碩新材料科技有限公司責任到人,安全方面由公司安全部門制定《施工作業現場管理暫行條例》、《施工項目安全協議書》、《承包商準入流程》并跟進;質量方面由公司項目部門制定了《工程管理考核辦法》并跟進;工期方面要求施工方制定總節點圖、月進度計劃、周進度計劃,每周監理會議及工程會議上,嚴格按照時間節點落實工程進度完成情況。


截止2019年4月17日,內蒙古科碩新材料科技有限公司年產20000噸農藥中間體項目在各級領導的關懷與重視下,在公司各領導、管理人員、監理單位及施工方努力下,工程進展順利,已完成:

1、罐區一:土方回填完成;

2、生產車間一:基礎已完成,一層模板鋼筋開始施工;

3、原料及成品庫房:+4.2米梁澆筑完畢;

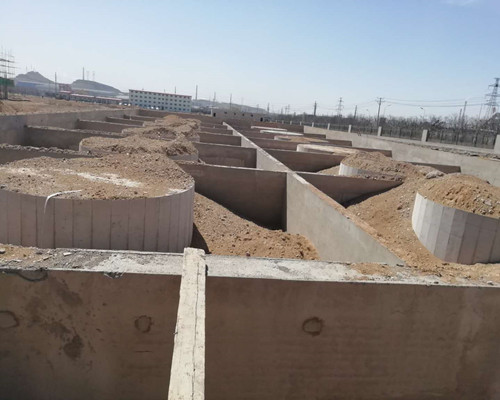

4、危廢、一般固廢及五金庫房:基礎施工完畢,土方回填完畢;

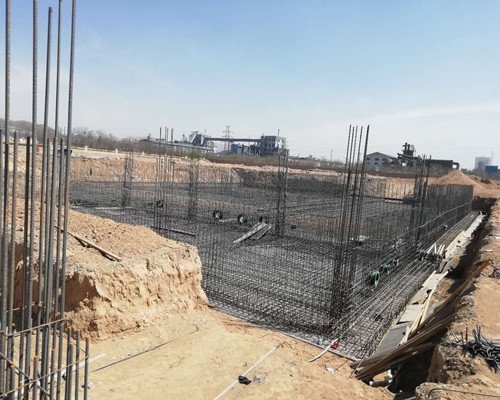

5、消防泵房、消防水池及循環水池:底板鋼筋綁扎完成;

6、生產車間三:墊層澆筑完畢;

7、全廠控制室:基礎已完成;

8、動力站房:一層模板鋼筋開始施工;

9、變配電房:開始搭設一層模板支撐架;


另外,廠區大門、辦公樓、宿舍樓、食堂、門衛室已完成粉刷翻新或彩鋼板防水工程,同時實驗樓也已進入裝修階段。

在接下來的建設期,內蒙古科碩新材料科技有限公司將始終貫徹狠抓安全工作,嚴格監管,保證如期順利投產。為下一步的二期、三期項目建設打下一個良好的開局。
